挖潜节支保施工
天有不测风云,正当项目施工全面展开之时,2011年9月,国家宏观调控,铁路资金短缺,沪昆客专贵州段更是资金紧张,施工被停了下来。在停工的6个月时间里,项目部不等不靠,充分利用时间,开展技术培训,提高施工人员操作能力,加强基础管理工作,为施工奠定了技术基础。
项目自我控制、多方联系、与其他料场积极联系,统一调配,最大限度满足工区材料供应,保证了施工用料“不断顿”。为保证材料供应,应对地材单价高和供货不及时、质量不稳定的不良影响,工区自建料场保生产,采用隧道洞渣,自己轧砂石料,材料质量达到优等,不但降低了价格,保证了自己施工需要,还支援了其他标段施工。项目部积极与公司沟通,合理分流项目人员,在保证项目正常施工生产的情况下,最大限度的降低施工管理成本。收集整理各种资料,认真做好变更索赔、竣工资料工作,快速有效完成。对照施工图纸,全面梳理工程量清单,做到能计量、该计量的全部计量,挖掘潜力,多方筹措资金,重点倾斜,确保一线稳定。针对施工重点,有的放矢,做到重点、节点工点不窝工、不停工,确保施工一线稳定,项目呈现了工程向前推进的良好局面。

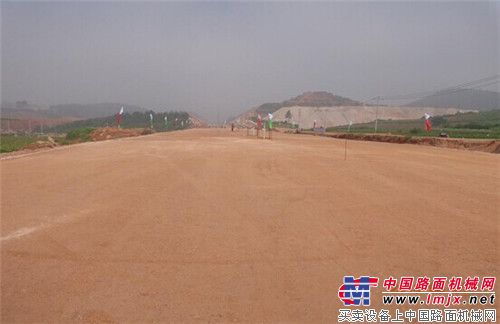

整洁密实的路基基床

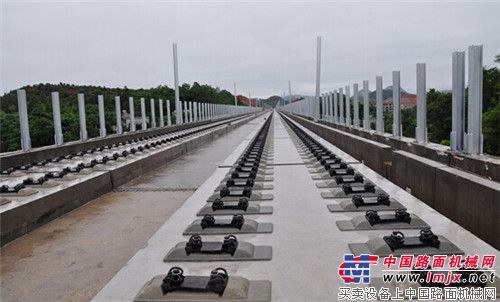

笔直平整的轨道板
项目部加强材料管理核算,降低成本。为保证施工,购入了墩柱模板、施工墩柱的爬梯,隧道二衬模板,其他小型机械设备等施工辅助材料、机械。同时,项目部积极谋划,多方沟通,及时做好辅助材料、机械的清理工作,使资金及时回笼。在施工大干中,租赁设备较多,项目部安排专人进行调配和督察,极大地提高了设备使用率。定期召开经营活动分析会,梳理问题,查缺补漏,果断决策,降低成本,为变更、补偿、调差做好准备。结合“集中结算年”、“经营质量提高年”等活动,项目部特别组织了重大合同谈判、签订,做到公平、公正、合理、透明。
公司总经理姚广成亲临一线,实地勘察,会同项目部领导对施工组织中有可能造成节点的工点进行分析,确定硬盘隧洞进口、营盘横洞、虫蚂坡隧道进口、出口等为节点,与架子队主管座谈,一起商量对策,下大力气,加大投入,力保节点工期。各工点按照前期组织和编制的分解任务有序推进,虫蚂坡出口和营盘横洞大桩号端超额完成了施工计划。
项目部采取有效措施,积极有序地开展施工生产,坚持推行项目领导包保制、项目领导夜间巡视制,项目领导、各部门周计划工作制等制度,力保架梁工期和标段整体施工计划完成。针对首片梁架设的标段总体施工组织安排,调集精兵强将,分布首架方向的各个施工工点,项目领导亲临施工一线,日夜盯控,如期提供了首架通道,项目部形象和地位得到了极大的提升。
